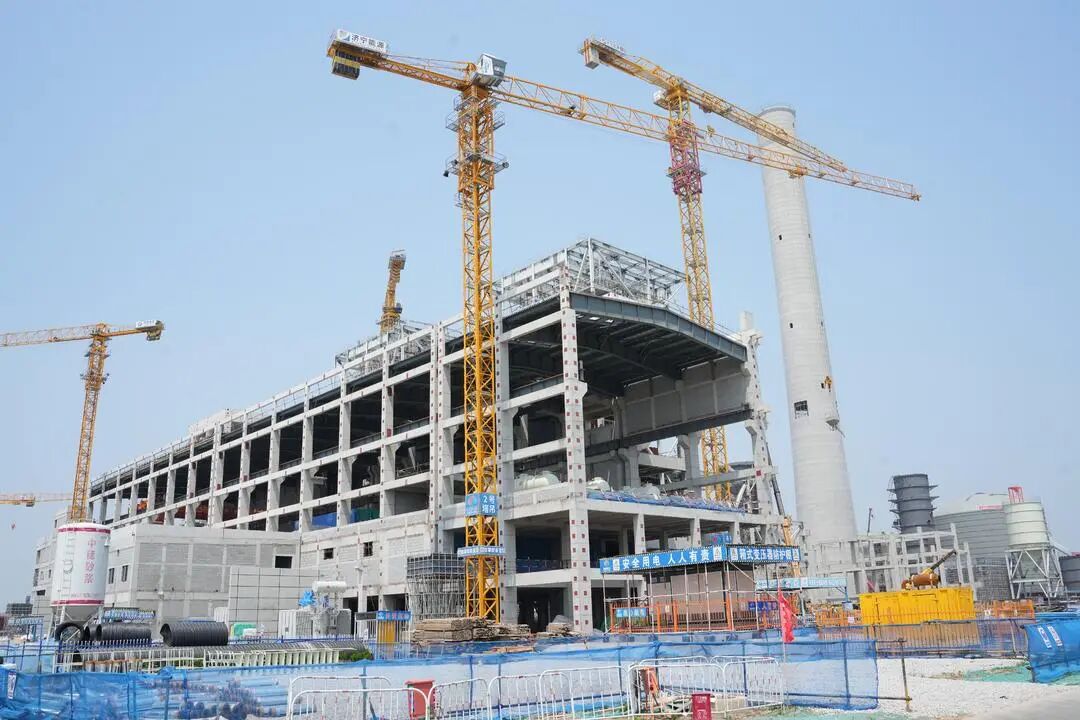

塔吊林立,机械轰鸣。在济宁新材料产业园的鑫能热电项目工地上,一座现代化热电联产工程正从一片空地拔地而起、渐成雏形。高耸的烟囱直指苍穹,主厂房钢结构框架傲然挺立,工程车辆往来不息,建设人员奋战一线,处处涌动着大干快上、热火朝天的建设热潮。

作为山东省重大项目,济宁鑫能热电项目肩负服务区域发展、保障能源供给的重要使命。自2025年4月开工建设以来,项目团队始终锚定高质量按期投产主线,坚持挂图作战、倒排工期、压茬推进,逐项破解建设难题,逐个攻克关键节点。从2025年6月主厂房基础首方混凝土浇筑、正式拉开建设序幕,到2026年1月输煤综合楼、集控楼、烟囱三大核心单体十余天实现三连封顶、刷新建设速度,再到2026年4月#1锅炉水压试验一次性圆满成功、较计划提前13天,为后续系统调试夯实坚实基础。项目建设一路提速增效、捷报频传,用实干诠释了“鑫能速度”。

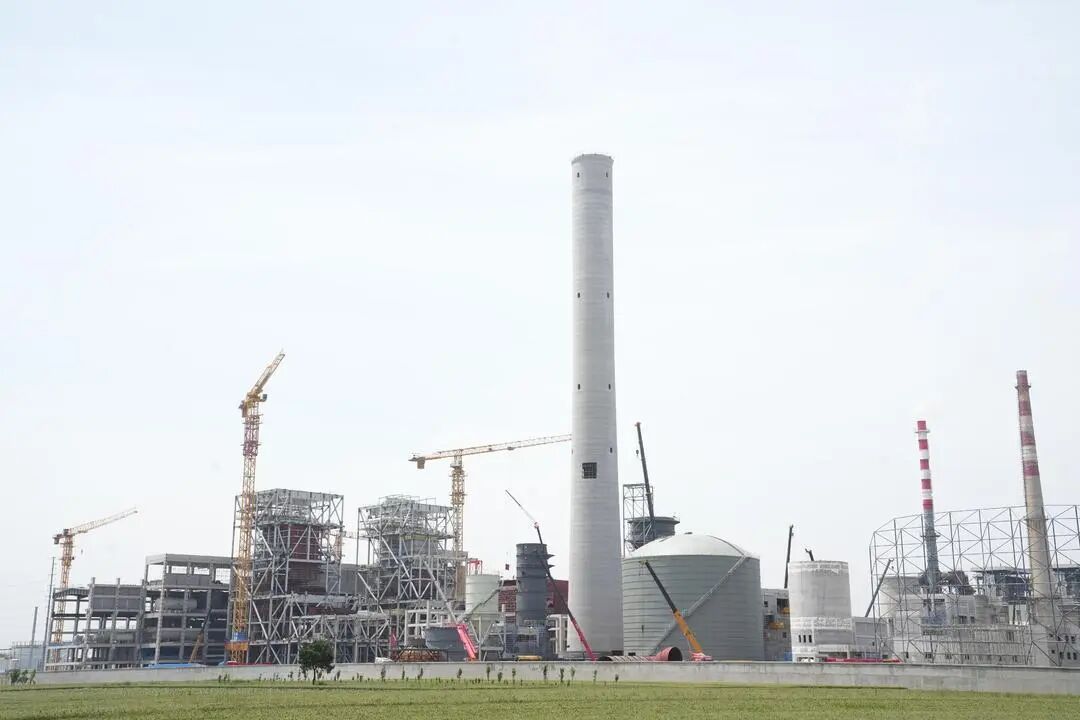

目前,项目总体进度已达87%,23项里程碑节点提前完成,两台汽轮发电本体顺利就位,主变压器、脱硫吸收塔等核心设备安装有序推进,各项收尾工作紧锣密鼓开展,项目正式进入投产前的决战攻坚阶段,项目全体参建人员锚定“6月底建成投产”核心目标,全面吹响决战冲刺集结号,全力以赴抢工期、赶进度、保节点。
战鼓催征,使命在肩。下一步,鑫能热电项目全体建设者将继续保持昂扬奋进姿态,以务实作风抢抓工期节点,以严苛标准筑牢质量防线,以责任担当破解攻坚难题,全力以赴向着投产目标奋勇冲刺,奋力为集团公司“二次创业”再立新功,为区域经济社会高质量发展注入强劲的“鑫能力量”。
文/图丨张立松(鑫能热电)
